当前位置:慧翔天地 > 新闻热点>PMP备考每日试题(19125)

PMP备考每日试题(19125)

北京慧翔天地
2019-12-25 14:37:38
  点击量:15386
报考资格在线测评
*
*
立即测评

软考报考测评

     2019年最后一次PMP考试已经结束,接下来大家只要等待2019年12月的PMP考试成绩公布即可。接下来的一次PMP考试就是2020年3月了,2020年3月的PMP班马上也要开班了,希望准备参加考试的同学可要提前进入学习状态。

       每期北京慧翔天地小编都会附上10~15道PMP综合测试题,以帮助大家达到练习的效果,本期PMP试题答案会附加在下一期的结尾。大家如果想了解2020年PMP考试报考流程、报考时间、报考要求、PMP报考费用PMP考试地点、PMP成绩查询PMP报考资格测评等等均可访问站内进行了解。

       软考中高项备考刷题交流QQ群:221801769(点击一键加群)

  1.在项目执行期间,两名项目相关方表达对项目进度的担忧。在与项目相关方会面了解其担忧后,项目经理该怎么做?

  A.建议暂停项目,直至他们的担忧可以得到解决

  B.确认他们的担忧,但是继续基准进度计划

  C.审查强制性依赖关系,确定替代关键路径是否可用

  D.开展进度网络分析,解决他们的担忧

  2.项目经理准备召开项目启动大会,召开启动大会之前必须完成哪份文件?

  A.项目定义说明书

  B.项目工作说明书

  C.项目章程

  D.相关方管理计划

  2.参考答案:C

  3、为了准备项目预测信息,项目经理执行了挣值(EV)分析。项目经理识别到在下个月前,进度偏差(SV)和成本偏差(CV)将为负数,而实际成本(AC)将超出基准成本。项目经理下一步应该怎么做?

  A.赶工

  B.使用管理储备

  C.快速跟进进度计划

  D.创建变更请求

  4、项目经理希望确??突芩媸被袢∠钅拷群图ㄐУ娜滦畔ⅰO钅烤碛Ω迷趺醋??

  A.创建沟通管理计划

  B.应用挣值管理(EVM)方法论

  C.确定完成百分比

  D.进行成本效益分析

  5、在项目的启动大会上,项目发起人要求对范围、进度和分配给项目的人力资源进行多项变更。项目团队发现规划工作没有正确完成。如要防止这个问题,项目经理应该事先实施的较佳实践是?

  A.将文档更新至项目基准

  B.定期安排与所有关键项目相关方召开规划会议

  C.向项目发起人发送项目会议纪要

  D.将项目发起人的请求登记在问题日志中

  6、在项目执行期间,项目经理对工作分解结构(WBS)不满意,因为每个工作包包括需要不同技能和技术专长的活动,将工作包分配给项目子团队变得越来越困难。若要提高WBS的质量,项目经理应该使用什么工具或技术?

  A.力场分析

  B.鱼骨图

  C.亲和图

  D.头脑风暴

  7.项目执行到一半的时候项目经理得知一种已经批准的原材料断货。其交货周期需要6周。另外有一种替代品交货周期2周。但该材料尚未得到批准,新材料的审批流程需要2周。根据当前项目进度计划,该材料最早需要时间是两周后,最晚时间是五周后。项目经理该怎么做?

  A.准备紧急情况的风险评估和应对策略

  B.调整进度计划,更新该材料的需求时间表

  C.立刻开始新材料使用的变更申请流程

  D.召集项目协调会议

  8、在项目会议上,开发团队告诉项目经理,他们有两个重要问题,他们没有所有必需的许可证;以及一名主程序员受伤,将无法工作一个月。项目经理首先应该做什么?

  A.评估这些情况将如何影响项目,并创建一份由于外部因素造成的变更请求

  B.要求人力资源部提供一名可用的程序员,并与采购部门讨论相关许可证

  C.分析这些情况将如何影响项目,看看是否可能承但成本和风险

  D.检查风险管理计划,看看是否有计划的指示来解决这个问题

  9.需要建造一个项目的复杂部分,项目经理决定创建一个实验室规模的模型来管理与这项任务。有关的风险。项目经理采用了何种风险策略?

  A.回避

  B.接受

  C.减轻

  D.转移

  10.项目经理是在一个项目的早期阶段被任命的。项目的成功取决于相关方对建议产品的态度。应该使用哪一种工具来收集需求?

  A.市场调研

  B.调查

  C.观察

  D.焦点小组

  11、在RACI责任分配矩阵中,应该为每一项工作指定?

  A、仅有的最终责任人

  B、两个最终责任人,以便互相帮助

  C、三个最终责任人,以便集体领导

  D、一个或以上的最终责任人,视具体情况而定

  12、连续的降雨导致山洪暴发,道路被冲毁。如果未来一段时间内继续降雨,道路抢修需要20天;如果晴天,10天就可以修好;不过,从未来一段时间的天气预报情况推测,合适可能是12天完成。则完成道路抢修的期望工期为?

  A、13天

  B、15天

  C、12天

  D、14天

  13、公司正在运行两个施工项目:

  项目A的预算是100万美元,需要花两年时间完工,完工后每年的运行成本20万美元

  项目B的预算是150万美元,需要花三年时间完工,完工后每年的运行成本为15万美元

  项目B每年产生75万美元的收入,比项目A高25万美元,必须经过几年才能让两个项目的投资回报率(ROI)相同?

  A、8年

  B、7年

  C、6年

  D、5年

  14、假设是范围启动过程的有效输出。执行项目前,每个假设必须被确为:

  A.约束条件

  B.风险

  C.可交付成果

  D.问题

  15、在项目工作完成后,与客户一起召开会议交付四个项目成果??突Ы邮芩母龀晒械牧礁?,并表明剩余两个产品不满足需求。交付产品之前,项目经理应该遵循那个流程来确保与客户端期望保持一致?

  A.控制质量

  B.执行质量确保

  C.执行质量控制测量

  D.执行质量审计

       PMP备考每日十题(191224)点击跳转

 ?。?91224)答案

  1.参考答案:A

  题解:变更题目就按照变更流程执行,首先提交变更请求。

  2.参考答案:B

  题解:放置在关键链末端的缓冲称为项目缓冲,用来确保项目不因关键链的延误而延误。

  3.参考答案:B

  题解:题目中描述的场景是批准一个阶段结束(阶段末审查),批准另一个阶段开始。这属于项目治理的内容,新阶段开始审查商业论证,可行性分析,有助于项目保持与组织战略的一致。选项B符合。选项A,阶段或项目收尾不是由CCB审批,而是由组织高级管理层审批。题目中已经批准结束测试阶段,选项C不正确。选项D与题目场景不相关。

  4.参考答案:D,

  题解:题目中描述的关键词是“可交付成果的质量欠佳”。选项A了解情况和查找原因都是正确的做法,之后“按照客户要求进一步处理”应该是按照达成一致质量的要求。选项D中了解情况后,参照项目范围说明书中描述,找出原因。选项C中替换成员的做法是不可取的,质量责任85%在管理层,而不在员工。选项B存在的问题也是“满足客户的要求”,应该是满足双方达成一致的质量要求。

  5.参考答案:B

  题解:题目中描述的场景是“客户提出需求,项目经理用什么手段可以帮助团队提供初步的设计方案”,手段可以而理解成工具技术,制定方案首先需要收集需求,才是定义范围、创建WBS等工作,其实考查的是收集需求的工具,选项A是创建WBS和定义活动过程的工具,选项D是定义范围过程的工具,容易排除,都不是收集需求过程的工具。

  6.参考答案:A

  题解:题目中描述的场景是相关方管理,问题问的是“利用何种手段”,理解成工具技术。选项中B和D不是工具技术,容易排除。选项A,相关方分析是收集和分析信息,确定考虑哪些人的利益。要点是识别全部潜在项目相关方及其相关信息,分析每个相关方可能的影响或支持,并进行分类,制定相应管理策略,评估关键相关方对不同情况可能做出的反应或应对,策划如何施加影响,提高支持,减轻潜在负面影响。选项A非常符合题意。选项C会议技术显然满足不了题目中的要求。

  7.参考答案:C

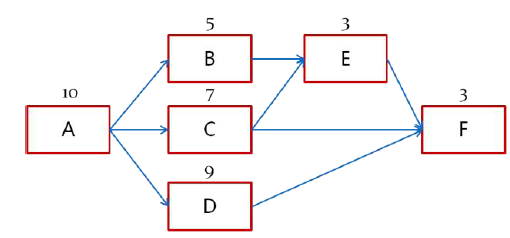

  题解:题目中描述的场景是识别关键路径。这类题目按照解题顺序很容易做对。按照题目条件画出进度网路图如下:

进度网路图

  列出所有路径并将每个活动的持续时间相加:A-B-E-F(21天),A-C-E-F(23天),A-C-F(20),A-D-F(22),最长A-C-E-F是关键路径。

  8.参考答案:D

  题解:题目中描述的场景是“关键相关方对正在设备糟糕的质量感到担忧”,应该理解成设备不符合质量要求,下一步采取的行动要解决这个问题。选项D,提交变更请求确保可交付成果符合质量要求,四个选项中相对较佳。选项A和C,与质量管理不直接相关,选项B管理质量关注的是管理过程及有效性,与可交付成果(设备)不相关。

  9.参考答案:A

  题解:PMBOK7.2.2.4自下而上估算是对工作组成部分进行估算的一种方法。首先对单个工作包或活动的成本进行更具体、细致的估算;然后把这些细节性成本向上汇总或“滚动”到更高层次,用于后续报告和跟踪。

  10.参考答案:C

  题解:PMBOK5.4.2.2分解是一种把项目范围和项目可交付成果逐步划分为更小、更便于管理的组成部分的技术。本题考的是创建WBS过程的工具,此过程工具是:专家判断和分解,因此C正确。

  11、答案:B

  题解:SV=EV-PV=40000美元-50000美元=-10000美元

  12、答案:B

  题解:非关键路径上的活动增加5天时间,减去路径的总浮动时间4天,非关键路径变成关键路径,项目延期1天。

  13、答案:C

  题解:广告“在大众出版物(如报纸)或者专门行业出版物上刊登广告,往往可以扩充现有的潜在卖方名单?!?,而A,B和D都与扩充供应商无关。

  14、答案:B

  题解:题干场景包括规划和执行阶段做的事情,而监控过程组贯穿项目整个生命周期。因此B选项正确。

  15、答案:D

  题解:A由于实际成本已经超出了目标成本,所以不能按照目标激励费用支付激励费,应该扣除卖方需要承担的成本超支。B,C是错误的计算结果。D45000元-(380000元-32000元)*20%=33000元。此题考察成本加激励费用合同。成本分摊比例为80/20,意指成本超支或节约部分的80%由买方承?;蛘呦硎埽?0%由卖方承担或享受。如果计算的结果低于11000元,按11000元支付;如果高于62000元,只支付62000元。见PMBOK472页。


?
